2月11日凌晨3點,川投能源銀江水電站搶在春節到來之際,順利完成了35kV施工變電站上電投運工作。
該用電工程自2020年8月1日開工以來,在川投集團和川投能源領導的大力支持與幫助下,在參建各方的精心組織與精細管理下,歷時6個多月順利完成施工,基本滿足合同約定節點目標要求。

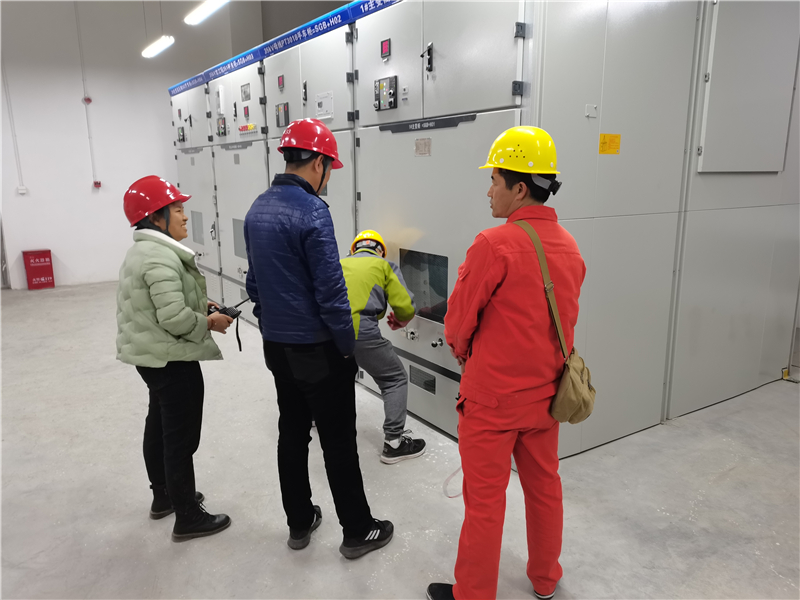

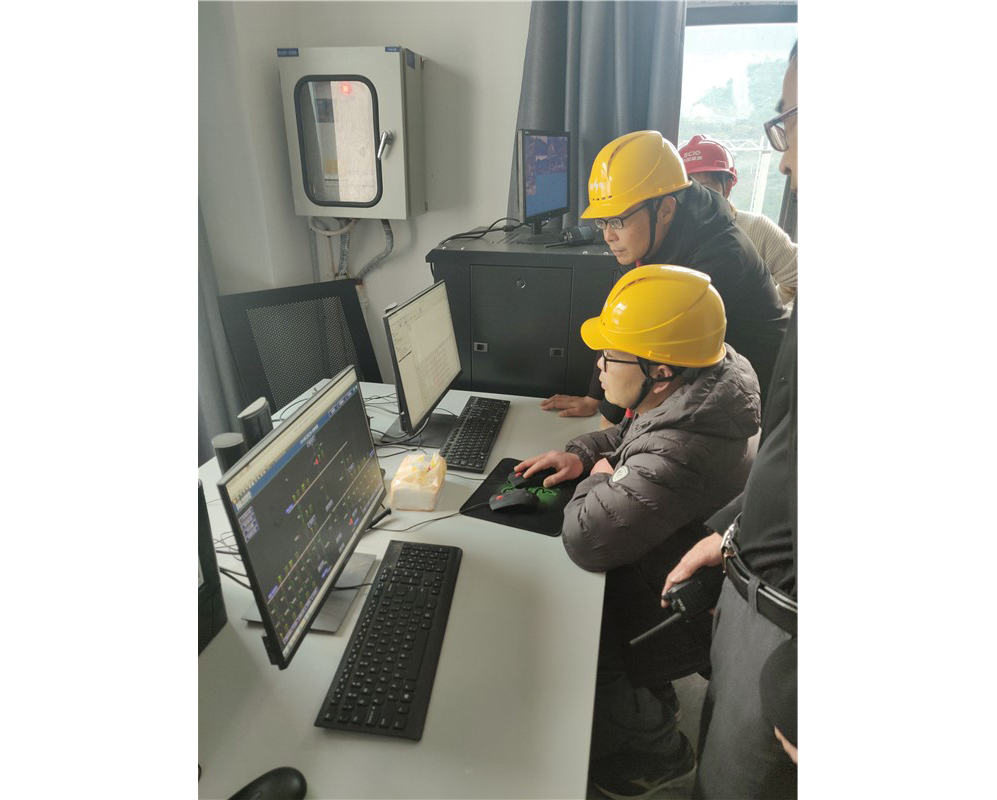

據悉,為保證35kV施工變電站按時上電投運,川投能源攀水電公司積極采取有效措施加強現場管理。一是安排工程管理部2名同志具體負責,每日到現場檢查落實施工任務并組織召開日碰頭會,協調解決存在的問題;二是分階段梳理剩余項目并制定倒排計劃,督促施工單位按照節點目標組織資源投入,并加強夜間施工巡查;三是加強與市電網公司溝通協調,提前組織開展驗收準備工作;四是提前組織變電站運行維護單位槽漁灘公司運行維護人員進場,參與調試驗收工作。
此次順利完成了35kV施工變電站為接下來2月底砂石加工系統、混凝土拌和系統試運行創造了良好的條件,為銀江水電站2021年工程建設的順利推進開了一個好頭。
